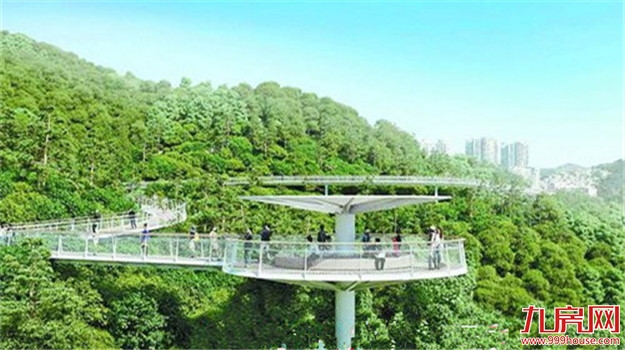

本网获悉,厦门市发改委发布关于厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)景观提升工程投资概算的批复。据悉,厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)项目起于国际邮轮码头,沿狐尾山、仙岳山、园山、薛岭山、虎头山、金山、湖边水库、五缘湾、虎仔山、观音山,终于观音山梦幻沙滩,全长23.9公里。主要建设桥梁工程、道路工程、电气工程、景观绿化工程、管线消防工程等。项目总投资概算92343万元(不含征地拆迁费)。
具体批复全文如下:
厦门市发展改革委关于厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)景观提升工程投资概算的批复
厦门市市政建设开发有限公司:
报来《关于厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)景观提升工程概算的请示》(厦市政发[2018]384号)收悉。经研究,同意批准厦门健康步道(狐尾山-仙岳山-湖边水库-观音山步道)景观提升工程(投资项目在线审批监管平台项目代码:2017-350203-78-01-100905)投资概算,具体批复如下:
一、主要建设内容及规模

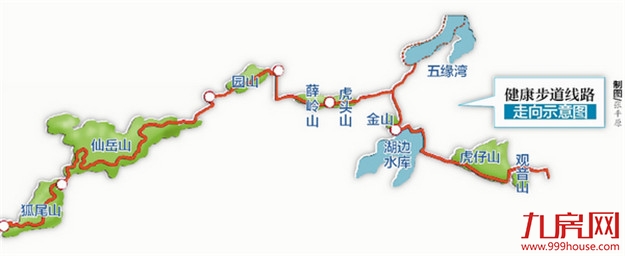

项目起于国际邮轮码头,沿狐尾山、仙岳山、园山、薛岭山、虎头山、金山、湖边水库、五缘湾、虎仔山、观音山,终于观音山梦幻沙滩,全长23.9公里,其中:
1.地面步道12.6公里,其中,新建林中贴地步道3.7公里,改造地面步道3.4公里,保留现状地面步道5.5公里。
2.新建高架步道9.5公里,桥面净宽2.6米。其中,林中高架6.7公里,城中高架2.8公里。
3.节点桥梁(人行)共7座,总长约1.8公里,桥面净宽3.8米。分别为:
(1)跨东渡路节点桥梁(国际邮轮码头-狐尾山),梁式桥,长度889米;
(2)跨仙岳路节点桥梁(狐尾山-仙岳山),悬索桥,长度227米;
(3)跨嘉禾路节点桥梁(仙岳山-园山),拱桥,长度130米;
(4)跨鹰厦铁路、成功大道节点桥梁(园山-薛岭山),梁式桥,长度200米;
(5)跨金尚路节点桥梁(薛岭山-虎头山),悬索桥,长度151米;
(6)跨仙岳路节点桥梁(金山-湖边水库),悬索桥,长度83米;
(7)林中大跨节点桥梁,梁式桥,长度156米。
4.相关配套工程,包括沿线两侧绿化景观提升改造约51.7万平方米,管理用房680平方米,以及金山路人行天桥、金尚路人行天桥(试验工程)等。
主要建设内容:桥梁工程、道路工程、电气工程、景观绿化工程、管线消防工程等。
二、总投资概算及资金来源
项目总投资概算92343万元。
三、其他事项
本投资概算为项目招标控制价的核定依据。接文后,请严格按照本概算控制项目投资,抓紧组织工程建设,确保项目按计划实施。
厦门市发展改革委
2018年12月28日
