在更迭的季节里,宝龙旭辉城初心不改,用时间沉淀细节,用匠心锻造品质,施工现场始终井然有序,一步步实现从一纸蓝图到家境美好的蜕变。
在此为您奉上7月新家进度播报,让您等待的时光也更加安心。
宝龙旭辉城
2022年8月

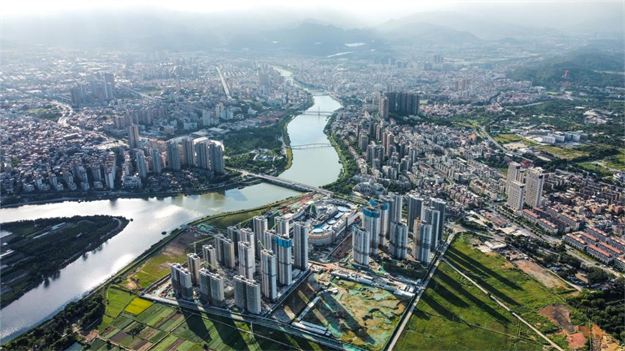

配套利好,碧溪路正在建设中

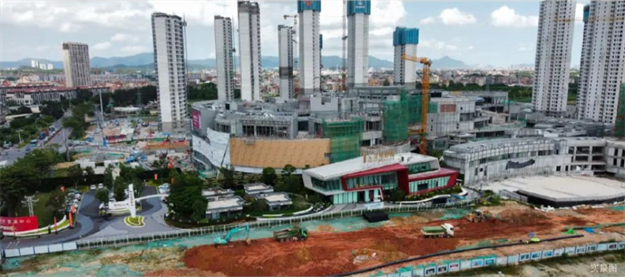

同安宝龙广场进度
7.27同安宝龙广场战略发布会盛大开幕,大体量商业指向城市焦点,岛外少见近10万m2宝龙商业MALL(A4地块建设中)。预计2022.12.16开业,启幕岛外高能级商业发展兑现期。
学校规划

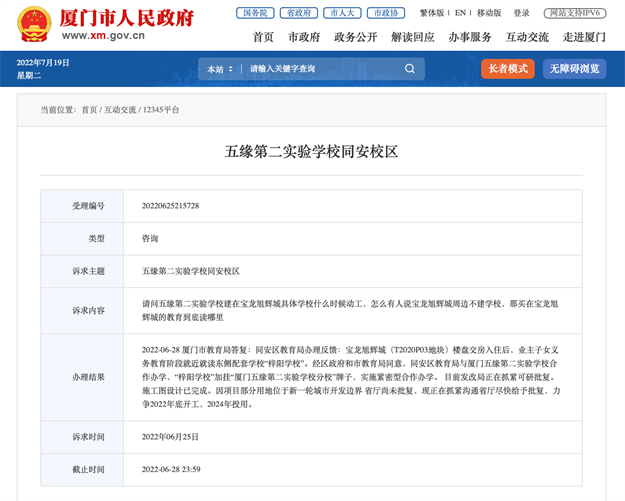

厦门五缘第二实验学校同安校区(规划中),力争2022年底开工,2024年投用

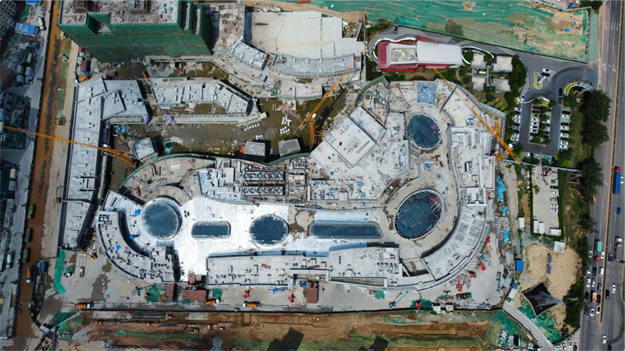

商业施工进度
地下室、一层、二层、三层、四层、五层、屋面,预计2022.7.15完成砌筑粉刷;采光顶工程,玻璃安装已完成;幕墙工程,预计2022.8.30完成;机电工程∶强弱电工程、给排水系统、暖通系统,预计2022.8.30完成;消防工程∶消防水系统、消防通风系统、消防电系统,预计2022.8.30完成;精装修工程∶预计2022.11.10完成。
地下室墙体批腻子、油漆、地坪施工中;2#、3#、5#已完成砌筑粉刷7#已完成封顶;机电工程预计2022.8.30完成,消防工程∶消防水系统、消防通风系统预计2022.8.30完成;幕墙工程预计2022.9.30完成,防水工程施工中。

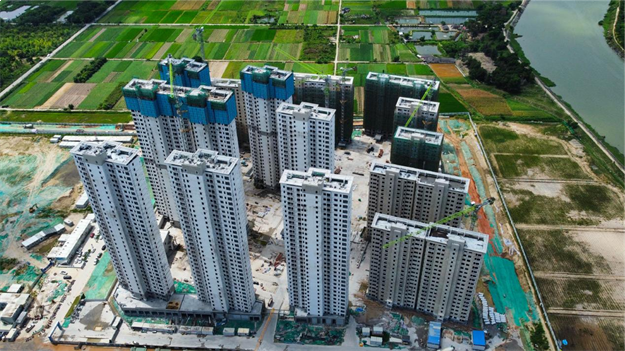

住宅施工进度A1地块
1#、2#、3#、5#落架、外立面、门窗预计8月15日完成;11#落架、外立面、门窗预计8月30日完成6#、8#、10#砌筑进度已到20层;7#、9#砌筑进度已到21层。

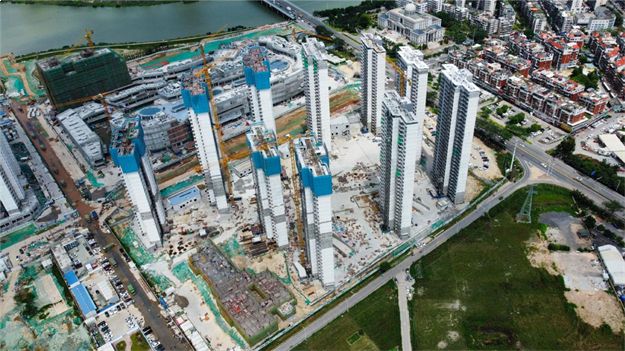

住宅施工进度A3地块
1#、13#门窗附框随主体结构进度同步施工;2#、5#、15#外立面腻子、外窗框安装完成3#外立面吊篮安装、外窗框安装完成6#、16#砌筑进度已到25层;7#砌筑进度已到22层;8#、12#砌筑进度已到17层;9#砌筑进度已到15层;10#、11#砌筑进度已到14层。
