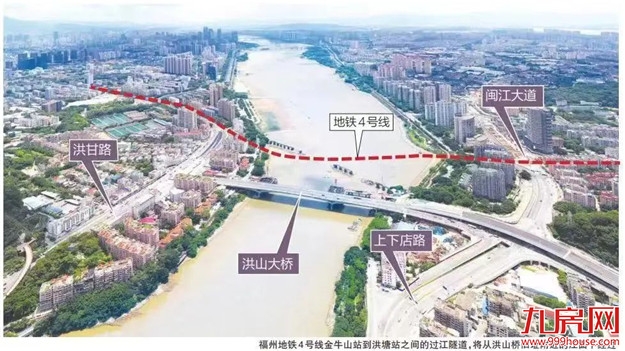

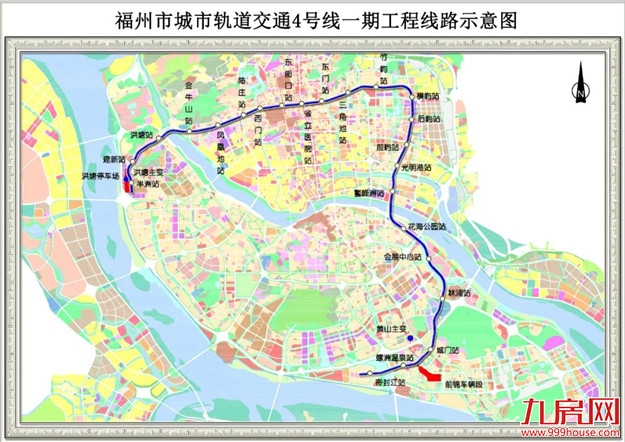

近日,福州地铁4号线
金牛山站至洪塘站区间
(以下简称“金洪区间”)
左线盾构(靠近闽江上游)
顺利接收
至此,4号线全线隧道
已完成98.8%
接下来,福州地铁
将全力攻坚金洪区间闽江段
右线隧道(靠近闽江下游)
该隧道全长1185.42米
盾构下穿闽江底

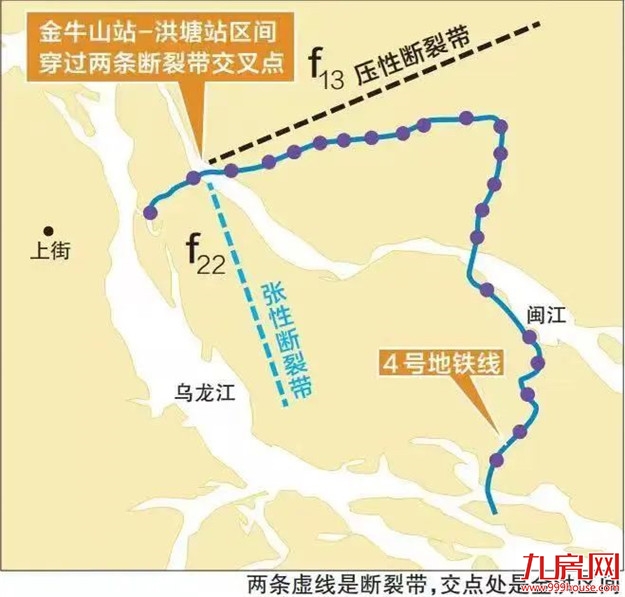

两条地质断裂带交汇处
(位于洪山桥附近
江面宽约440米)
施工面临重重困难

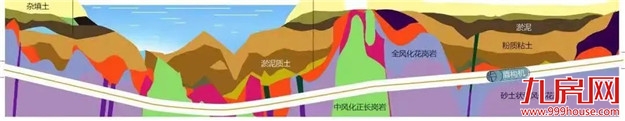

▲金洪区间地质分布剖面图
据了解
金洪区间过江段
涉及27种地层
隧道断面占21种
由于地质复杂
导致频繁发生开挖面坍塌、
刀具异常损坏等情况
右线掘进风险更胜左线隧道
早在施工前期
中国工程院院士卢耀如等专家
就把此处的施工
评判为世界级难题
难题1
“碎石带”导致“肠梗阻”
掘进1米最多开仓200多次
去年11月底,在掘进至563环时,破碎的大石块不断掉入泥水仓,导致环流严重堵塞,停滞不前。施工方“上海隧道”聘请专业开仓队伍,顶着高压进入盾构机气泡仓清理碎石块。连续20天、120次不间断开仓作业。
在气泡仓内,工人承受着犹如在36米水下深潜的重压还要徒手搬运大石块,“蚂蚁搬家”式地把碎石块逐步清出,每次开仓用时5小时(1.5小时作业,3.5小时减压)却仅能清理0.2方石块,终于在清理出20余方石块后,盾构机才再次加速前进。
难题2
岩层成浆能力严重不足
导致盾构“血栓”
由于右线过江段岩石地层本身没有成浆条件,自盾构机掘进至岩石地层以来,泥水循环系统的泥浆指标不断下降,进而造成泥浆携渣能力降低,盾构机刀盘切削下来的石块带不出来,滞留在泥水仓和气泡仓内堵塞环流,这就好比人体血液循环系统中出现血栓,导致血液循环受阻,整个机体也会因此停摆。
难题3
超硬岩层和孤石频繁“磕牙”
稍有不慎就会“头破血流”
右线盾构途径路线的混合地质更为复杂,上软下硬的地质范围更长,孤石出现得更频繁,这是右线进度滞后于左线许多的原因。
由于岩石段地层石块最高强度高达161MPa,平均强度也有90MPa,相当于水泥马路的三四倍,嶙峋交错且坚硬的破碎地层常常会磨损刀盘上的刀具,使得盾构机的“牙齿”处于亚健康状态,破岩能力大打折扣。刀具发生磨损如果处理不及时,会导致刀盘受损,水下维修及加固难度极大,严重情况下将危害整个盾构机和隧道的安全。
除了上述难点之外
下穿既有建筑、下穿江河、
穿越复合地层
及全断面硬岩地层、孤石……
盾构施工所能遇到的问题
几乎都在4号线
金洪区间右线过江段出现
为了克服难题
施工方采取了优化推进参数、
动态调整盾正面压力等手段
全力保障穿江
安全、高效、顺利
亮点1
国内首次应用500吨大船
如“医”随形
由于洪山桥段闽江常年水流湍急,每日两次潮汐涨落水位差高达5米,不同时段潮汐更是变幻莫测,水文条件可与海上作业相提并论,福州地铁首次使用江面随行的大型施工保障船助力施工。
这艘500吨位的船宽11米、长60米,通常应用于海上作业,对过江盾构来说,就好比一个随身“医护”。当盾构过江施工,这艘船作为应急救援船全程跟班保驾,在江面巡视,守护江底盾构安全掘进。
亮点2
高分子材料不间断“输血”
针对岩石地层无造浆能力难题,福州地铁启动新浆拌制系统,使用优质高分子材料每天不停歇拌制高粘度新浆加入泥水循环系统,每环加入新浆高达150方。虽然施工成本大大增加,但在这一股股“新鲜血液”的注入下,终于保障盾构机可以再度前进。
亮点3
创新建泥膜工艺
保障开仓作业顺利
针对岩石地层刀具磨损严重难题,施工团队根据推进参数提前预判刀具状态,每推进3米主动开仓,进泥水仓检查更换刀具,由于破碎带地层带压开仓保气困难,施工团队还创新建泥膜工艺,成功在破碎带地层4次建立优质泥膜并带压进入泥水仓作业,提高开仓作业的效率,保障施工安全。
4号线最新进展
地铁4号线一期工程23个车站,起于半洲站,途经金山、鼓楼、晋安、仓山片区,终于帝封江站。
截至目前,全线车站主体结构已封顶,盾构区间除金洪区间右线过江段外已全部贯通,全线隧道进度98.8%,铺轨进度约96%,机电安装及装修施工进度约90%。
电客车目前已到场17列,其中10列已完成动态调试。
