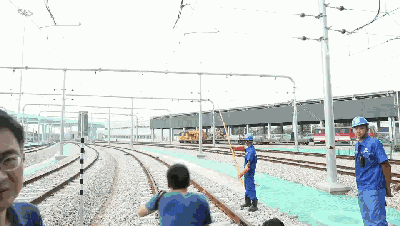

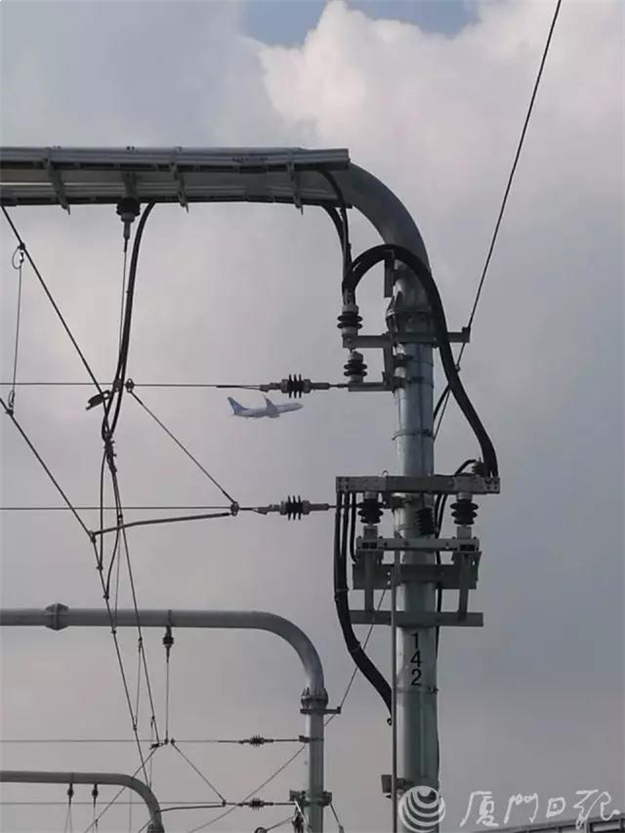

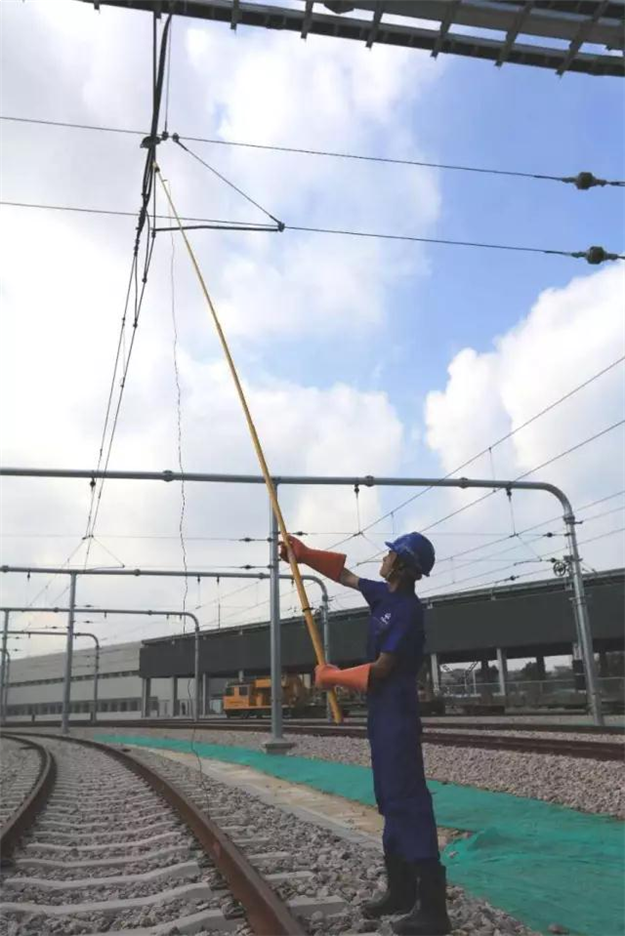

今天上午9:08,随着高崎停车场2131#接触网隔离开关合闸,厦门地铁1号线最后一个接触网供电分区成功送电,地铁1号线实现全线“电通”!
来看现场第一时间报道:
现场

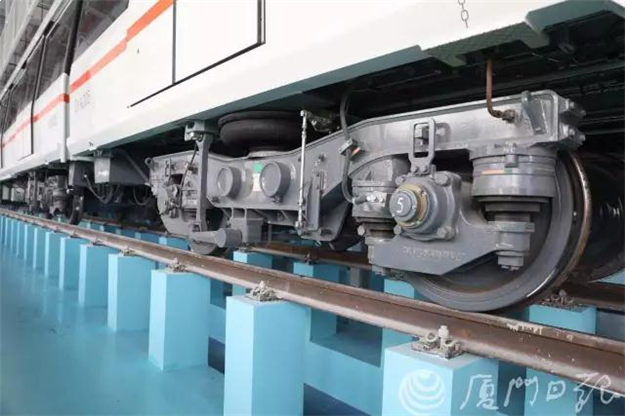

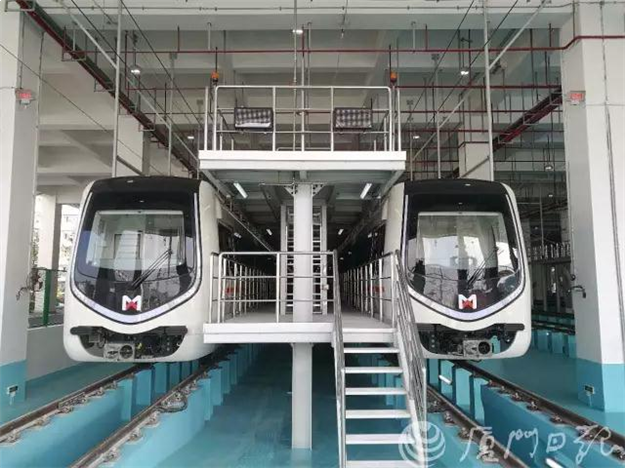

两辆崭新的地铁车辆已经准备就绪!
至此
厦门地铁1号线
已实现了“洞通”、 “轨通”、“电通”
三项里程碑节点
3月12日
实现全线“洞通”
5月8日
实现“轨通”
今天
实现“电通”
这标志着地铁1号线
将由安装阶段全面转入调试阶段
全线综合联调、试运行、运营演练已陆续展开!
细心的小伙伴可能发现了
厦门地铁的标识已经换成了新版↓↓
来看看记者从现场发回的
更多消息
108公里, 历时近14个月

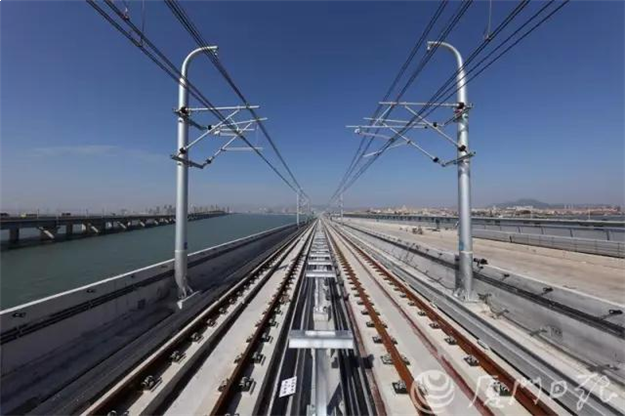

地铁1号线接触网架设总长度108公里,2016年5月9日,集园区间海堤段接触网安装工程正式开工,历时近14个月,于今天完成最后一个接触网供电分区送电,实现全线“电通”。
地铁1号线有两座主变电所
厦门地铁1号线设置两座主变电所,分别为110/35kV火炬园主变电所和110/35kV董任主变电所,承担1号线工程范围内全部负荷的供电。
这主变电所可不简单
“黑科技”满满↓↓
1、高性能、低能耗,实现技术创新
两座主变电所采用了高性能、低能耗,国际一级能耗标准的主变压器,能耗水平位列全国前列。采用ABB的COM600管理系统, 24小时实时监测的通讯通道是否正常运转,并且可以兼容所有通讯协议。
2、新型纳米涂料地坪提升全性能
变电所的地坪采用了新型纳米涂料,在满足防火性能要求的前提下,提高了绝缘性能、耐磨性能、环保性能。
3、兼具稳定性与耐候性的接触网
针对厦门的气候特点,地铁1号线接触网结构进行了“防风”、“防腐”特殊设计。地铁1号线车辆段、停车场柔性接触网采用链型悬挂,较传统的简单悬挂,增强了结构的稳定性与耐候性。
想想很快就能坐上地铁
大家是不是很激动?
下面,让我们再来看看
厦门地铁的最新进展
地铁1号线 全线车站主体封顶,全线“洞通”,全线“轨通”;车站机电安装完成88%,车站装修完成78%,区间装修完成94%,并完成部分站点的单系统调试工作;通信、信号及综合监控完成87﹪;地铁车辆到达18列,完成调试及预验收13列,全线热滑调试成功。 预计9月份前,1号线将完成车站部分出入口及风亭建设、完成车站装修及设备安装并具备入住条件,完成系统联调联试工作,全力保障年底开通试运营。 施工围挡提前还路于民:为缓解市区道路交通压力,目前1号线岛内车站围挡按计划大部分已让出主车道,剩余镇海路及将军祠计划6月底完成主车道围挡回撤,中山公园计划9月份回撤主车道围挡。 地铁2号线 32个车站已完成3个车站主体结构,完成4个单洞区间盾构掘进。东孚车辆段土石方开累完成62%,出入场桥梁桩基开累完成80%。 地铁3号线 26个车站已开工19个车站展开围挡、土石方及主体结构施工。25个区间展开7个区间施工。 地铁4号线 全线展开三通一平工作,其中有14个工点已展开围挡施工,穿山段1#竖井完成基坑开挖及底板浇筑,完成全部U型槽。 地铁6号线 正进行区间海域段地质补勘,项目驻地建设。集美岛站围堰施工于5月底开始。
最后咱再来复习下

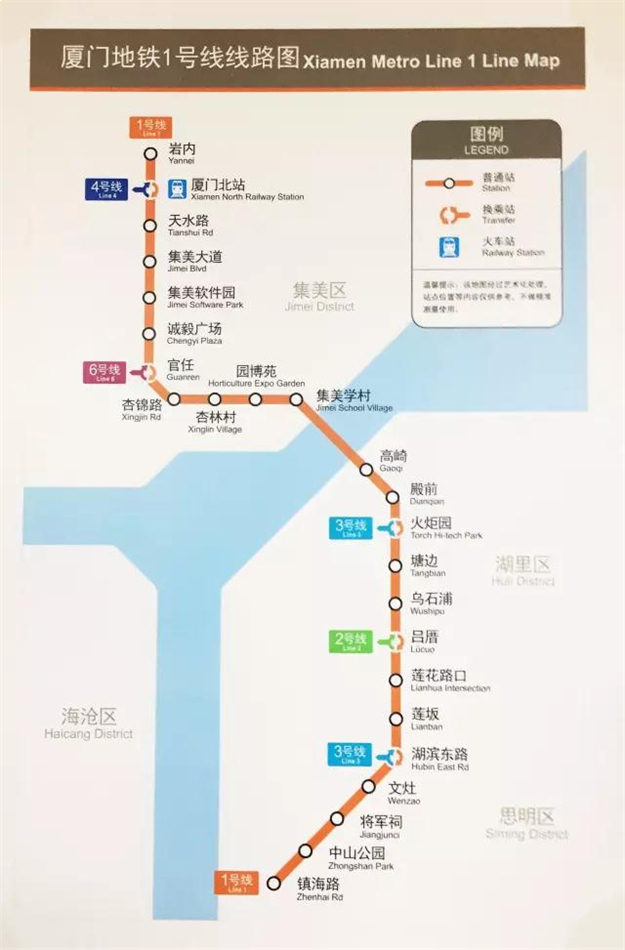

地铁1号线线路图▼

闽公网安备 35020302035470号
最新评论
