厦门市重点项目
交出了亮眼的年中报
1-6月,市建设局、市重点办会同各区政府、各责任单位力促进度、狠抓落实,积极推进市重点项目建设,实现“时间过半、投资任务完成过半”目标。
超额完成各项指标任务
1、超计划完成投资任务
1-6月,全市316个市重点项目计划投资451亿元,实际完成投资624.2亿元,超173.2亿元,完成序时进度计划138.4%,完成年度计划52.9%,总体上超计划完成投资目标任务。
2、超计划完成征收任务
全年80个市重点项目涉及土地房屋征收。1-6月,计划征收土地9496.8亩,实际交地12438.1亩,完成序时进度131.0%,完成年度计划46.1%;计划征收房屋54.3万平方米,实际拆除房屋66.8万平方米,完成序时进度123%,完成年度计划56.4%;总体上超计划完成征收任务。
3、超计划完成开竣工任务
全年计划开工项目64个,竣工项目63个。1-6月,计划开工30个,实际开工31个,开工率103%。计划竣工10个,实际竣工11个,竣工率110%;总体上超计划完成开竣工任务。
市重点项目建设成效显著
1、产业项目快速推进
象屿物流仓库(厦门跨境电商产业园)竣工;西部垃圾焚烧发电厂二期工程试运行;电气硝子玻璃、闽台合资12英寸集成电路芯片等项目已投产。

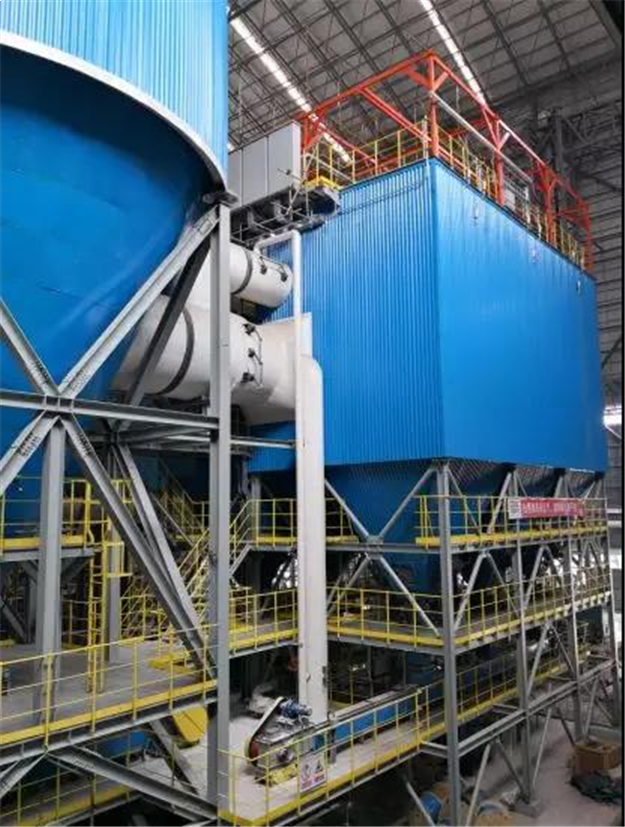

西部垃圾焚烧发电厂二期
闽台合资12英寸集成电路芯片项目
2、社会事业项目成效显著
保障性住房雍厝公寓、仁和公寓、湖边公寓开工建设;海沧新阳居住区保障性安居工程一期竣工;环东海域医院开工建设;弘爱医院和第三医院康复病房综合楼(三期)工程进入收尾阶段;厦门一中海沧校区基本建成,计划9月份投入使用。
弘爱医院
厦门一中海沧校区
3、城乡基础设施项目取得突破
海沧货运通道隧道全线贯通;机场大道开工建设;国道324复线工程进入收尾阶段,预计7月底建成通车;滨海旅游浪漫线一期工程进入收尾阶段,预计10月初可对外开放;轨道交通2、3、4、6号线建设快速推进。

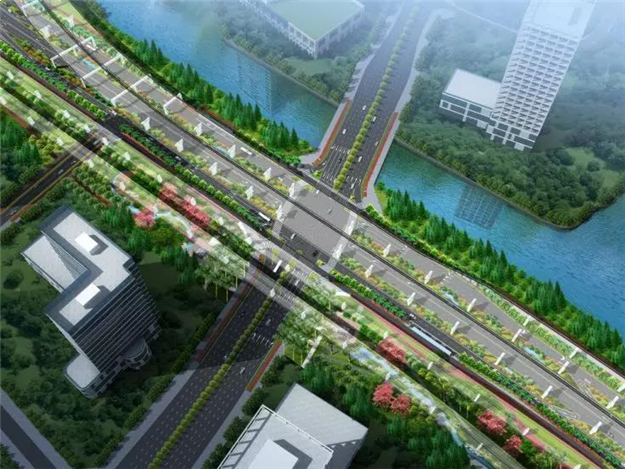

机场大道机场北路
滨海旅游浪漫线
(原标题:【重点项目】厦门市重点项目交出亮眼年中报)
