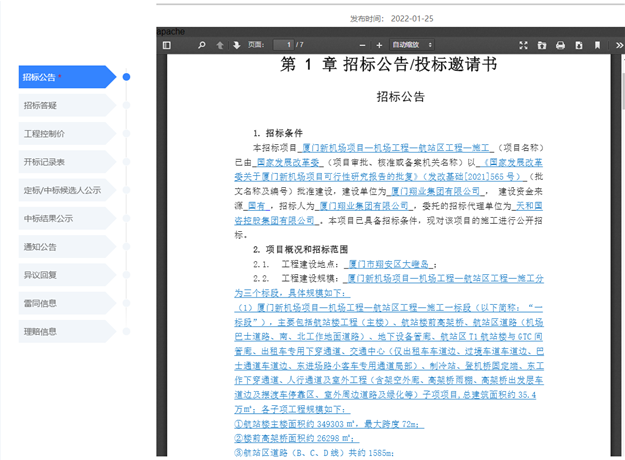

近日,厦门新机场项目—机场工程—航站区工程—施工招标公告发布。
项目位于厦门市翔安区大嶝岛。厦门新机场项目—机场工程—航站区工程—施工分为三个标段,工程费用约为106亿元。
具体规模如下:
(1)厦门新机场项目—机场工程—航站区工程—施工一标段(以下简称:“一标段”),主要包括航站楼工程(主楼)、航站楼前高架桥、航站区道路(机场巴士道路、南、北工作地面道路)、地下设备管廊、航站区T1航站楼与GTC间管廊、出租车专用下穿通道、交通中心(仅出租车车道边、过境车道车道边、巴士通道车道边、东进场路小客车专用通道局部)、制冷站、登机桥固定端、东工作下穿通道、人行通道及室外工程(含架空外廊、高架桥雨棚、高架桥出发层车道边及摆渡车停靠区、室外周边道路及绿化等)子项项目,总建筑面积约35.4万㎡;各子项工程规模如下:
①航站楼主楼面积约349303㎡,最大跨度72m;
②楼前高架桥面积约26298㎡;
③航站区道路(B、C、D线)共约1585m;
④出租车专用下穿通道面积7776㎡;
⑤制冷站面积4991.88㎡;
⑥地下设备管廊10505m;
⑦登机桥固定端4套;
⑧东工作下穿通道4760㎡
⑨航站区T1航站楼与GTC间管廊1363m,最大断面31.45㎡;
⑩交通中心工程(仅出租车到达车道边、过境车道边、机场巴士到达车道边)面积14182.5㎡;
交通中心工程(东进场路小客车专用通道局部)130m,约1200㎡;
人行通道5座(含交通中心至主楼的混凝土通道);
室外工程及其他配套工程。
本标段工程费用约为51亿元。
(2)厦门新机场项目—机场工程—航站区工程—施工二标段(以下简称:“二标段”),主要包括航站楼工程(指廊)、航站楼合建机坪业务用房、登机桥固定端、机场旅客过夜用房(3#)、运行控制中心楼(1#)、地服配套用房(1#)、航站楼贴建非基地航业务用房(1#)等子项项目,总建筑面积约28.61万㎡。主要子项工程规模如下:
(航站楼相关内容)
①航站楼指廊总建筑面积约200697㎡;
②航站楼合建机坪业务用房,总建筑面积约21500㎡;
③登机桥固定端73套;
(贴临指廊建设相关内容)
④机场旅客过夜用房(3#),建筑面积约17315.52㎡;
⑤运行控制中心楼(1#),建筑面积约14654.90㎡;
⑥地服配套用房(1#),建筑面积约14945.68㎡;
⑦航站楼贴建非基地航业务用房(1#),建筑面积约16997.14㎡;
本标段工程费用约为33亿元。
(3)厦门新机场项目—机场工程—航站区工程—施工三标段(以下简称:“三标段”),主要包括停车楼(南、北楼)、交通中心(主体)、机场旅客过夜用房(1#)、机场旅客过夜用房(2#)、东进场路小客车专用通道及管廊、地面道路(A/E/F/I/J线)等子项项目,总建筑面积约28.66万㎡,各子项工程规模如下:
①停车楼(南、北楼)面积约165096.35㎡;
②交通中心(主体)建筑面积46463.01㎡;
③机场旅客过夜用房(1#)建筑面积43440.55㎡;
④机场旅客过夜用房(2#)建筑面积31630.02㎡;
⑤东进场路小客车专用通道及管廊长度约1510m,最大断面71.61㎡;
⑥地面道路(A/E/F/I/J线):面积约34400㎡。
本标段工程费用约为22亿元。
项目总工期为一标段:1340个日历天;二标段:1340个日历天;三标段:1500个日历天,定额工期一标段:1192个日历天;二标段:1149个日历天;三标段:1169个日历天。
